Как законсервировать недостроенный дом на зиму: фундамент, стены и кровля

Разбираем, как защитить недостроенный дом от осадков и морозов: отвод воды, укрытие стен и кровли, вентиляция проёмов и хранение материалов.

Главная задача консервации — не утеплить недостроенный дом, а не дать воде попасть в конструкции и замёрзнуть там. Поэтому работу начинают не с плёнки на окнах, а с отвода осадков, защиты горизонтальных поверхностей и надёжного временного покрытия.

Сначала уберите воду от фундамента

Очистите площадку от мусора и проверьте, куда уходит дождевая и талая вода. Грунт рядом с домом не должен образовывать чашу. Временные канавки или лотки направляют сток в безопасную сторону, не размывая основание и соседний участок. Если после дождя вода уже задерживается возле здания, сначала разберитесь, почему она стоит на участке.

Подвал, приямки, вводы коммуникаций и отверстия в перекрытиях осматривают отдельно. В них не должна скапливаться вода. Открытые торцы труб закрывают заглушками от осадков и мусора, но не заливают случайными герметиками, которые потом помешают монтажу.

Если фундамент сыреет, одного верхнего укрытия мало: нужно найти путь поступления влаги. Полезно сверить признаки с разбором, почему мокнет фундамент после дождя. Дефекты гидроизоляции и отвода воды лучше устранить до устойчивых морозов.

Защитите стены сверху, а не заворачивайте весь дом

Самое уязвимое место незавершённой кладки — верхний ряд. Его накрывают водонепроницаемым материалом с выпуском за края и закрепляют рейками или другим способом, рассчитанным на ветер. Просто положенная плёнка быстро рвётся или слетает.

Оконные и дверные проёмы закрывают от косого дождя и снега щитами либо прочной мембраной. При этом дому оставляют вентиляцию: полностью герметичная упаковка удерживает влагу внутри и создаёт условия для плесени. Нижний или боковой вентиляционный зазор должен быть защищён от прямого попадания осадков.

Свежую кладку нельзя считать готовой к зимовке автоматически. Если работы продолжаются при низкой температуре, учитывайте технологию раствора и материала; отдельный разбор есть в статье о том, можно ли класть газосиликатные блоки зимой.

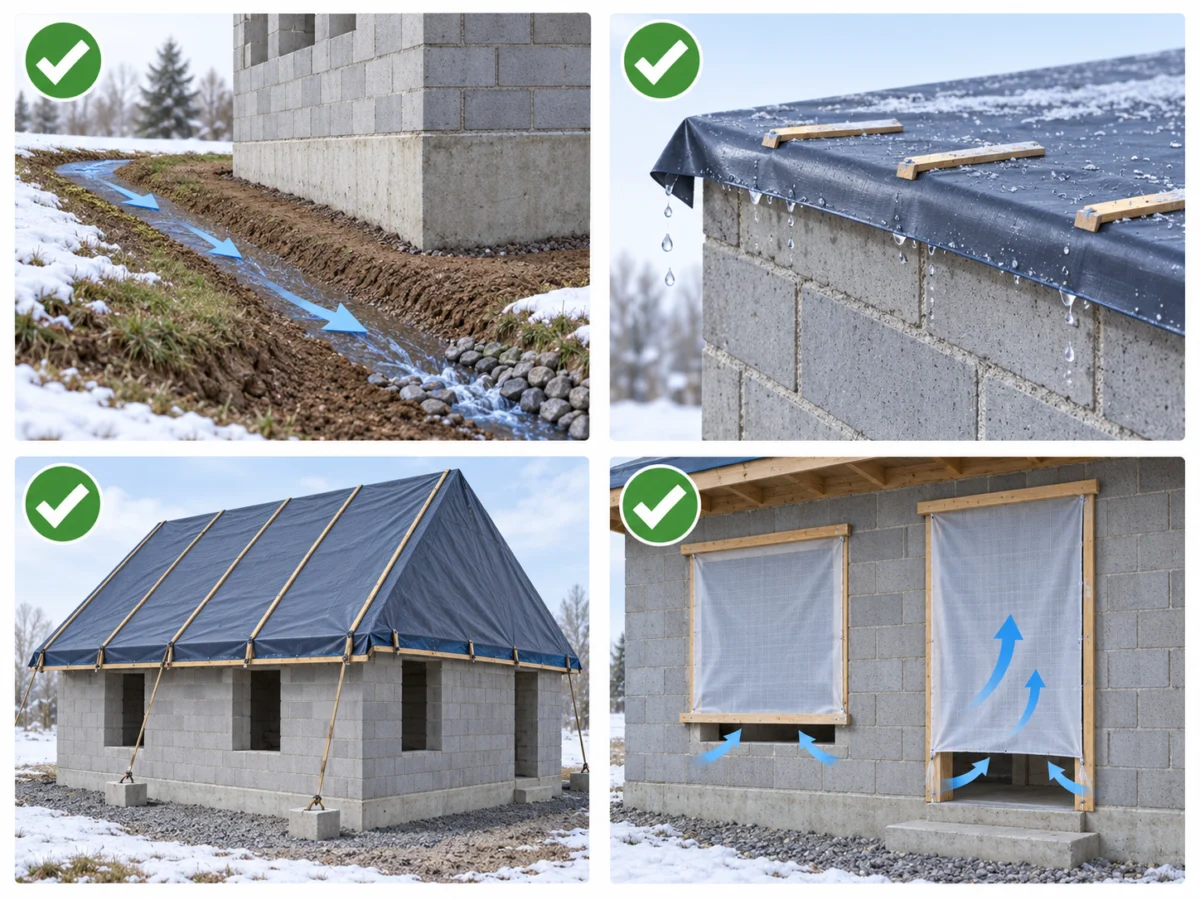

Четыре этапа защиты недостроенного дома на зиму
Четыре главных шага: отвести воду, закрыть верх стен, защитить кровлю и сохранить вентиляцию проёмов.

Кровля должна выдержать не только снег, но и ветер

Лучший вариант — завершить постоянную кровлю хотя бы до водонепроницаемого слоя. Если это невозможно, временное покрытие делают сплошным, натянутым и механически закреплённым. Края не должны хлопать на ветру, а вода — стекать на стены или собираться в провисах.

Временную плёнку нельзя крепить несколькими кирпичами по углам: при порыве ветра они могут упасть, а полотно превратится в парус. Для больших пролётов, сложной формы крыши или нерасчётной стропильной системы нужен осмотр конструктора или опытного кровельщика. Нагрузку от снега и способ крепления определяют по конкретной конструкции, а не по универсальному совету.

Что сделать с коммуникациями и материалами

  • слить воду из временного водопровода, шлангов, ёмкостей и оборудования;
  • обесточить ненужные временные линии, закрыть щит и убрать удлинители из сырой зоны;
  • поднять пиломатериалы и блоки над грунтом на устойчивые подкладки;
  • накрыть запасы сверху, сохранив боковую вентиляцию;
  • сухие смеси, краски и чувствительные к морозу материалы перенести в подходящее помещение;
  • убрать лёгкие листы, упаковку и инструмент, которые может унести ветром.

Не оставляйте мешки цемента и сухих смесей под обычным тентом на улице: конденсат и сырость могут испортить их даже без прямого дождя.

Финальная проверка перед отъездом

Обойдите дом по кругу после первого дождя: вода должна уходить от основания, укрытия — оставаться натянутыми, а внутри не должно быть новых мокрых пятен. Сфотографируйте крепления и проблемные места — весной будет проще оценить изменения.

После сильного ветра, мокрого снега и оттепели площадку нужно проверить повторно. Консервация — не разовая упаковка до весны, а временная система защиты, которой иногда требуется подтяжка крепежа и очистка стока.
